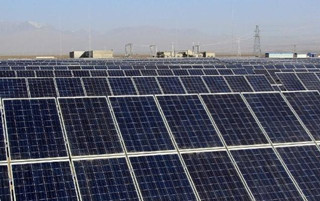

克日,哈密有23座光伏發電站勝利并入哈密電網,新增裝機容量930兆瓦,并網今后,光伏在哈密電網新動力的裝機占比到達了18%。
在哈密石城子光伏財產園,中電投哈密堿業20兆瓦光電站項目是此次并網的企業之一,項目占地范圍50萬平方米,本年 3月5號正式開工扶植,用時兩個月于 5月25號起頭進入裝備的總裝和調試。
針對6月25日以后到來的并網岑嶺期,為做好新動力并網辦事任務,哈密供電公司兼顧放置,做好各項辦事任務,確保新建的光伏企業能實時、標準、有序并網。
為了確保此次一切企業能順遂的并網而且獲得響應的電價,國網哈密供電公司從各方面為企業供給了綠色通道,調劑職員全數待崗待命,構成兩班調劑職員晝夜不斷的給光伏企業并網送電。營銷部設專人在每一個現場停止調和,現場辦公將并網中呈現的成績當場處理。
針對6月份并網場站多、容量大的情況,哈密供電公司充實觀察摸底,把握各場站工程調試進度,兼顧擬定并網驗出工作打算。按照各新動力接入升壓站扶植環境,公道放置電網運轉體例,為新動力接入締造前提。
請求相干的主動化職員的主備調接入,也是加班加點的接入,請求調劑體例公道的送電計劃,顛末省調核準今后,包管光伏企業可以知足送電請求。
